Реставрация

Каменна къща — етап II

Реставрация на двуетажна каменна сграда от началото на ХХ век

РеставрацияВ процес2026

За обекта

Двуетажна каменна къща с оригинални дървени еркери. Първият етап — покрив и конструкция — е завършен. В момента работим по фасадите и дограмата.

Предизвикателството

Каменната зидария беше фугирана с циментов разтвор през 80-те години, което е запечатало влагата вътре в стената. Резултатът — солеви налеп, отделящи се камъни и постоянна влага на партера.

Решението

Изчегъртваме циментовите фуги ръчно и ги подменяме с варов разтвор. Това е бавна работа — около 12 м² на седмица — но е единственият начин стената да изсъхне и да остане суха.

Резултатът

Покривът и конструкцията са завършени. Влагата на партера е спаднала с над 60% след първите четири месеца от префугирането.

Галерия

Разпределение

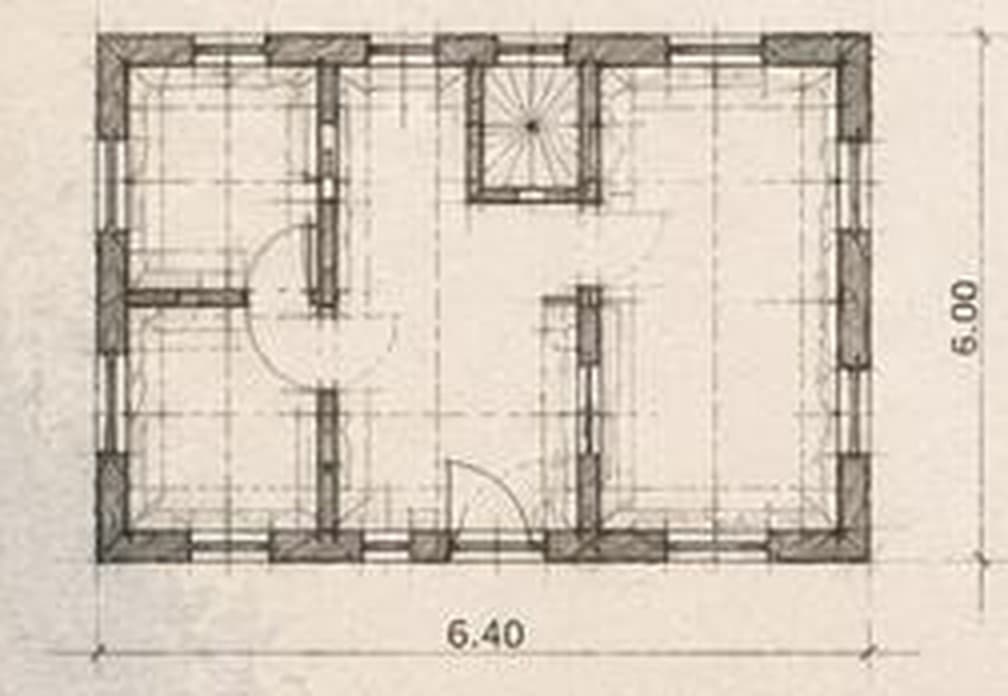

Партерен етаж

Партерен етаж

Първи етаж

Първи етаж

Как работим

Етапи на изпълнение

Как беше възстановена къщата — стъпка по стъпка.

  1. 01

    Архитектурно заснемане и лабораторен анализ на оригиналния разтвор.

    • Заснемане
    • Проба от разтвора
    • Конструктивно становище
  2. 02

    Пълна подмяна на покривната конструкция и керемидите.

    • Демонтаж
    • Нова конструкция
    • Керемиди
    • Улуци
  3. 03

    Ръчно изчегъртване на циментовите фуги и подмяна с варов разтвор.

    • Изчегъртване
    • Почистване
    • Варов разтвор
    • Допълване с камък
  4. 04

    Реставрация на оригиналните дървени еркери и изработка на нова дъбова дограма.

    • Демонтаж на еркерите
    • Реставрация в работилница
    • Нова дограма
    • Монтаж
  5. 05

    Инсталации, довършителни работи и предаване — предстои.

    • Инсталации
    • Мазилки
    • Настилки
    • Предаване
